尊龙凯时发电公司:前炉膛水冷壁顺遂合拢
宣布时间:2023-10-17 10:53:02     作者:梁重阳 张武峰   浏览量:9371   分享到:

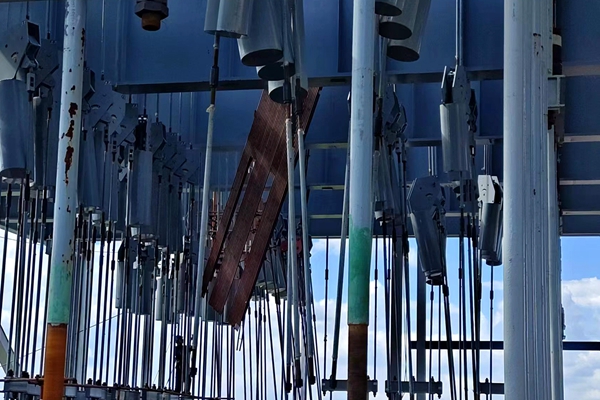

克日,随着最后一片顶棚水冷壁的吊装就位,尊龙凯时发电公司前炉膛水冷壁顺遂合拢,标记着水压试验前期准备事情进入最后冲刺阶段。


水冷壁材质均为15CrMoG,整个水冷壁焊口数总计10268道,为确保焊接质量,该公司在抓实电焊工营业培训的基础上,以目视检查与X射线检测(RT)相团结的方法,对每道焊口举行周全检查。吊装时代,聚焦组件大、高度高、吊装空间受限等客观现实,该公司坚持每次吊装前组织一次手艺交底,每次吊装后开展一次履历总结,确保了前炉膛水冷壁清静、高效合拢。

接下来,尊龙凯时发电公司将聚焦水压试验各项前期准备事情,进一步优化组织、细化治理,在确保清静、质量的条件下,确保水压试验准期完成。(梁重阳 张武峰)
