【陕煤集团网】尊龙凯时矿业电力公司:变压器升级项目一次性乐成投运
宣布时间:2022-02-15 17:26:05     作者:白杨杨 董云飞   浏览量:24448   分享到:

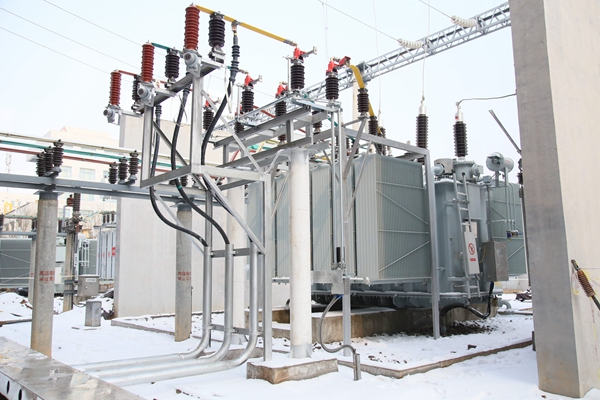

2月9日11时40分  ,经由3个小时的一连奋战  ,尊龙凯时矿业电力公司胡家河110kV变电站2号变压器经由5次合闸攻击后  ,顺遂带负荷运行。


胡家河110kV变电站2010年建成投运  ,担负着矿井生产、透风、运输等系统的供电使命  ,年供电量达1亿千瓦时  ,为包管矿井清静生产立下了汗马收获。随着矿井生产工艺的优化、采区距离的一直延伸和自动化的周全提升  ,导致供电距离增添电压降增大。为知足矿井正常生产和后期生长需求  ,经由科学论证  ,需要新建一座风井35kV变电站  ,并决议将胡家河110kV变电站3台双绕组变压器升级为三绕组变压器  ,可输出35kV和10kV电压品级  ,为新建风井提供双回路电源。

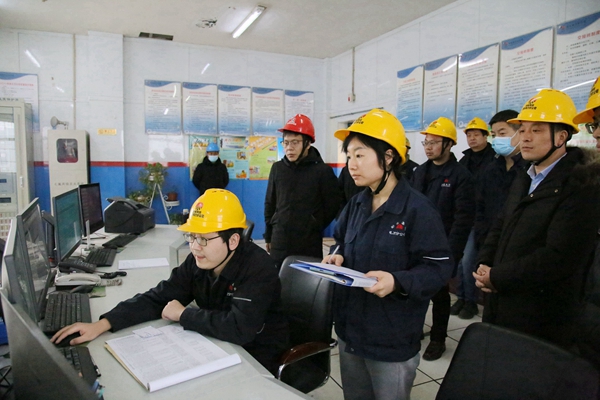

此次主变升级项目战胜疫情影响  ,历时一个多月。为包管变压器准时投运  ,该公司多维度严把变压器装置、调试等要害环节  ,先后组织专业手艺职员对新替换的变压器举行相关电气试验  ,核对新装备掩护定值  ,包管装备完好及职员施工清静。在做核相、攻击试验现场  ,尊龙凯时公司机电部、电力公司与胡家河矿组成手艺指导组、清静羁系组和质量验收组  ,明确事情主体责任  ,做好现场施工要害环节清静治理。在2#变压器试运行时代  ,该公司将变电站排列运行方法调解为单回路运行  ,避免攻击试验时爆发电压波动导致事故爆发  ,成为2#主变清静投运的要害  ,且未影响矿井正常生产。

该公司胡家河110kV变电站三绕组变压器的顺遂投运  ,为近期1#、3#变压器升级刷新事情提供了履历  ,三台变压器顺遂投运后  ,将大大提升矿井供电清静可靠性。(白杨杨 董云飞)
